شروع عمليات واحد دوم گازي نيروگاه سيكل تركيبي راشد تربت حيدريه
|
|
پروژه نیروگاه سیکل ترکیبی راشد تربت حیدریه در تاریخ 1399/04/30 آغاز شد , این نیروگاه
دارای دو واحد توربین گاز ارتقاء یافته MAP2B به ظرفیت نامی هر یک 183 مگاوات و یک
توربین بخار دوفشاره به ظرفیت نامی 180 مگاوات میباشد.

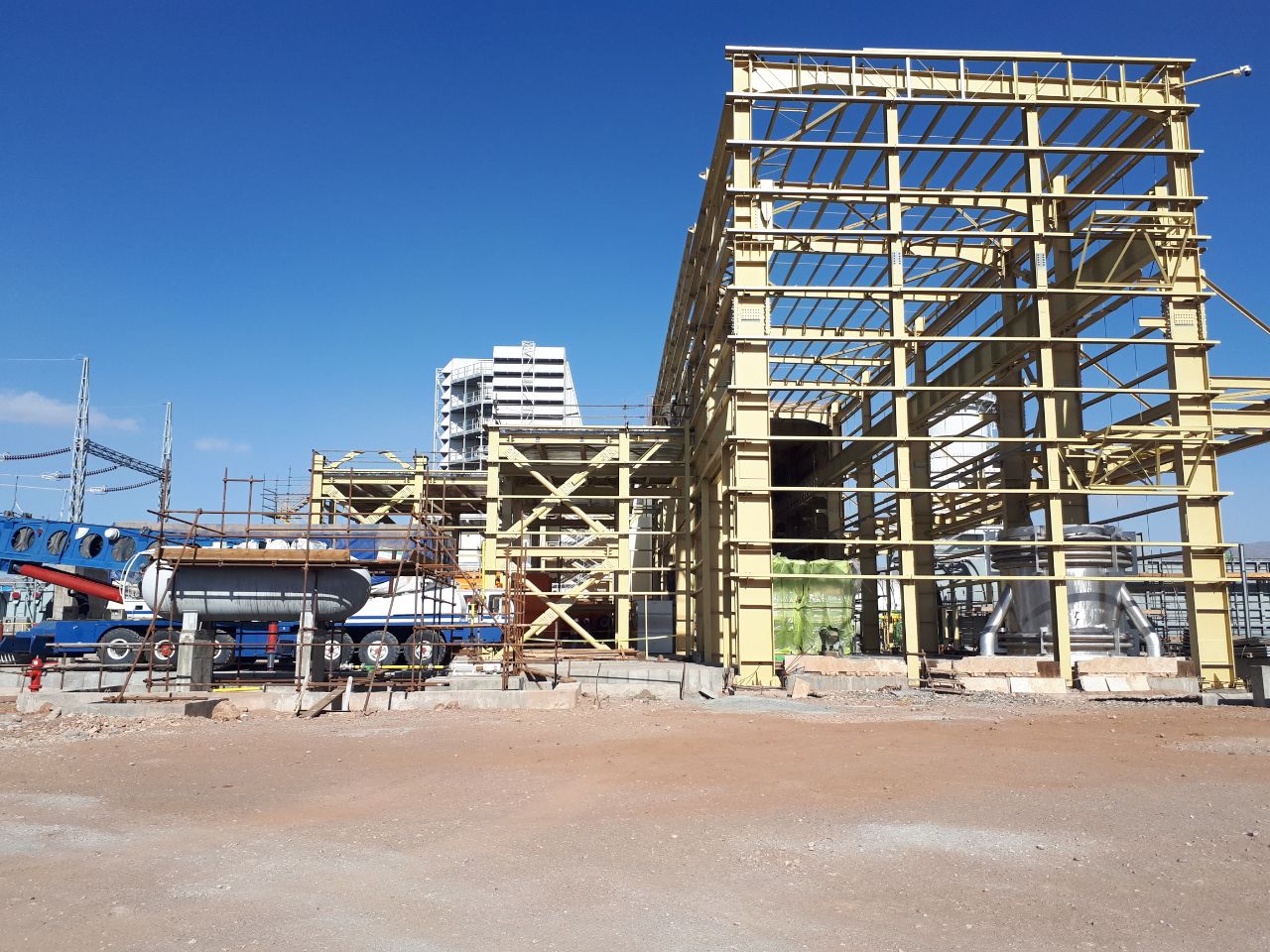

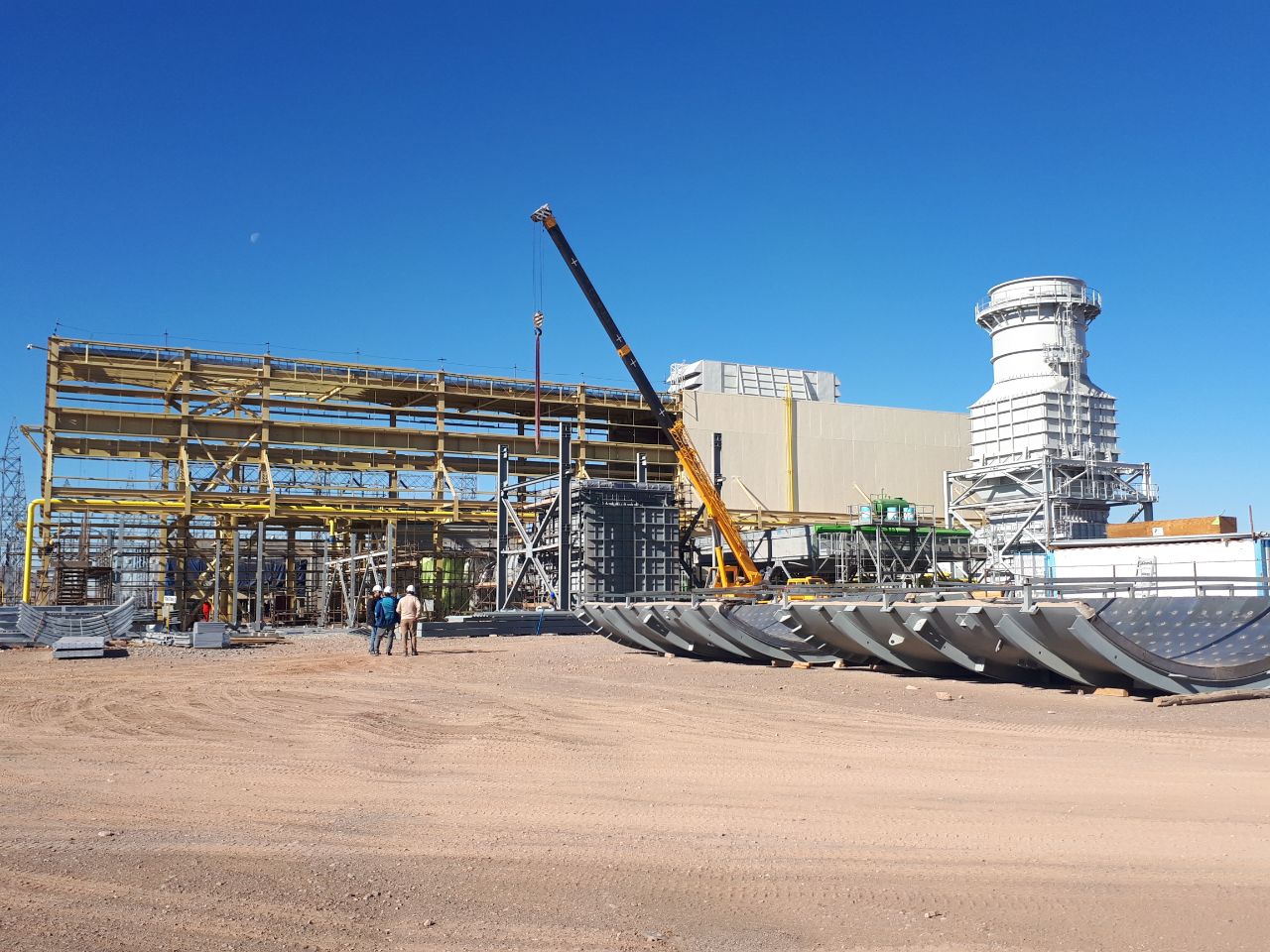

فاز اول گازی آن در تاریخ 1401/06/17 سنکرون گردید , واحد دوم گازی آن از تاریخ
1402/08/20 شروع شده و پیش بینی شده تا تاریخ 1402/12/20سنکرون گردد .
کارفرمای پروژه شرکت تولید برق راشد تربت حیدریه و شركت مهندسي قدس نيرو مشاور
نظارت بر طراحی و نظارت کارگاهی این پروژه را برعهد دارد.
|
|
